Ladeinfrastruktur ist eine Frage der Anschlussleistung, nicht der Zahl der Ladepunkte

Zehn Ladepunkte mit je 22 kW ergeben 220 kW. Kaum ein Netzanschluss hat diese Reserve. Mit Leistungsmessung zahlen Sie in Österreich einen Leistungspreis nach dem Mittelwert der höchsten Viertelstunde jedes Monats, bei Netz Niederösterreich auf Netzebene 6 heuer 74,28 €/kW und Jahr exkl. USt. Jede ungesteuerte Ladespitze hebt den Monatswert. Deshalb planen wir das Lastmanagement von Anfang an: Die Ladepunkte teilen sich die Leistung, die im Betrieb gerade frei ist.

Mit PV-Anlage und Speicher laden die Fahrzeuge bevorzugt mit eigenem Strom statt ihn für den OeMAG-Marktpreis einzuspeisen. Auf Netzebene 7 gelten seit 2026 von April bis September zwischen 10 und 16 Uhr niedrigere Arbeitspreise, unter den Bedingungen der Verordnung. Ladepunkte, PV-Anlage, Speicher und unser Energiemanagement EnergoMind planen wir als ein System.

AC-Ladepunkte
11 / 22 kW
DC-Schnellladen
Circontrol Raption
Lastmanagement
nach Anschlussleistung und Lastgang
PV-Kopplung
Überschussladen, Speicher, EnergoMind
Leistungspreis
Mittelwert der Monatsspitzen (15 min)
Projekte
495+ in der Slowakei

Was wir liefern

1

Mitarbeitende und Besucher

  • AC-Ladepunkte mit 11 oder 22 kW pro Stellplatz
  • Autorisierung per Karte oder App
  • Abrechnung pro Nutzer oder Fahrzeug
  • Erweiterung um weitere Ladepunkte ohne Umbau der Verteilung
2

Flotten

  • DC-Schnellladen Circontrol Raption
  • Ladeplanung nach Einsatzzeiten der Fahrzeuge
  • Prüfung des Anschlusses, bei Bedarf Verstärkung oder Trafostation
  • Verwaltung der Ladepunkte
3

Anschluss, Lastmanagement und PV

  • Lastganganalyse aus den 15-Minuten-Werten im Smart-Meter-Portal Ihres Netzbetreibers
  • Lastmanagement nach freier Anschlussleistung und Monatsspitzen
  • Laden mit PV-Überschüssen und aus dem Speicher
  • Verteilung, Trassen und Planungsunterlagen

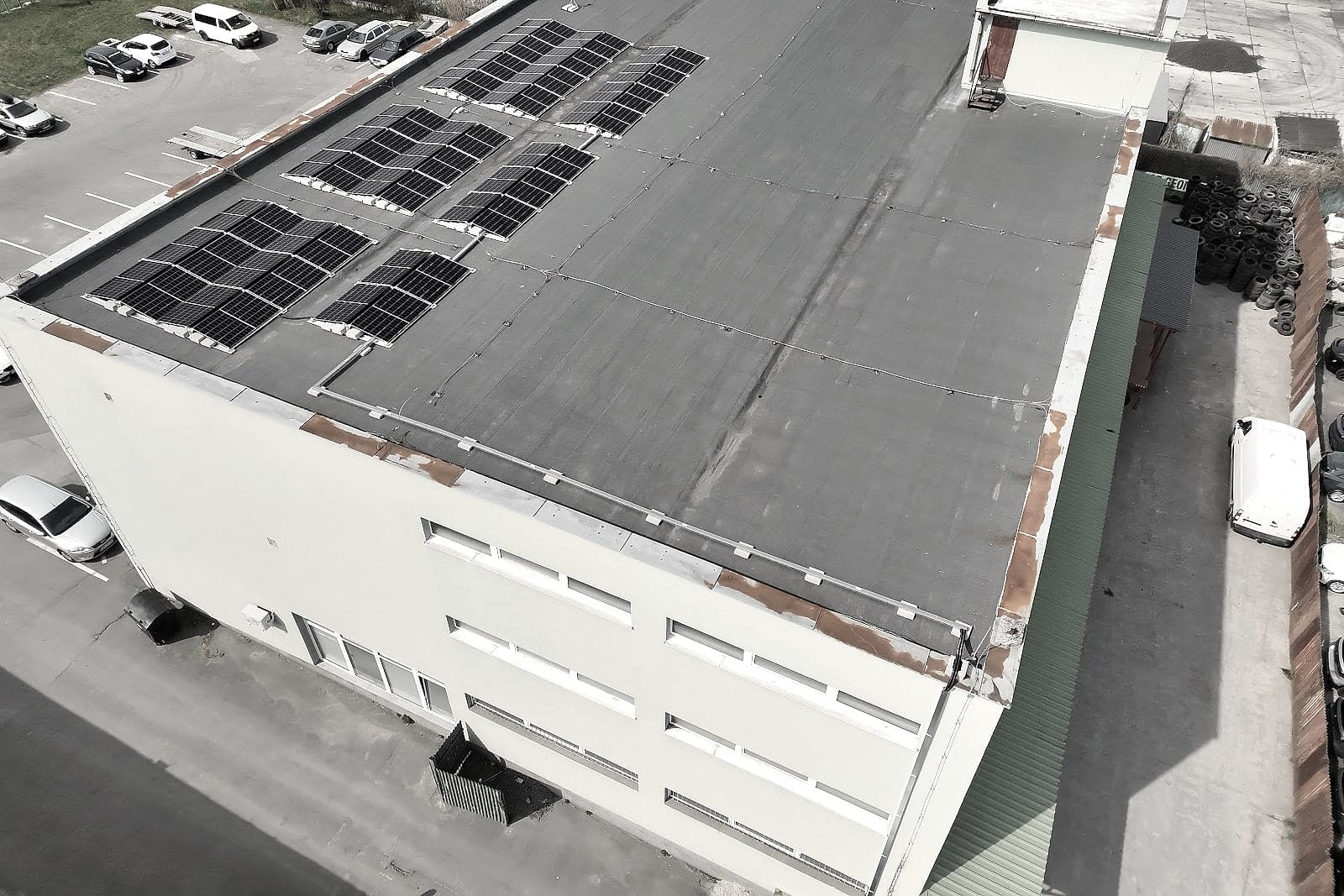

Möbelhaus XXXLutz Nitra mit Parkplatz, Drohnenaufnahme
XXXLutz, Nitra, 171 kWp + Trafostation, 2025
11und 22 kW
AC-Ladepunkte pro Stellplatz
74,28€/kW
Leistungspreis pro Jahr bei Netz NÖ auf Netzebene 6, 2026, exkl. USt
495+
Projekte in der Slowakei

Für wen

  • Unternehmen mit FlotteDienstfahrzeuge über Nacht laden, Abrechnung pro Fahrzeug
  • Büro, Handel, HotelLadepunkte für Mitarbeitende, Kunden und Gäste
  • Logistik mit E-LkwLaden im Depot, bei Bedarf Anschluss bis zur Trafostation
  • Betriebe mit PV-AnlageÜberschüsse in die Fahrzeuge statt für 6 bis 10 ct/kWh ins Netz

So läuft die Zusammenarbeit

  1. 01

    Anschluss und Lastgang

    Vereinbarte Leistung, Netzebene, 15-Minuten-Lastgang, Zahl und Einsatzzeiten der Fahrzeuge. Ergebnis: wie viele Ladepunkte ohne neue Monatsspitze möglich sind.

  2. 02

    Konzept und Planung

    Lastmanagement, AC oder DC, Kopplung mit PV-Anlage und Speicher, Abstimmung mit Wiener Netze, Netz Niederösterreich oder Netz Burgenland, falls der Anschluss verstärkt werden muss.

  3. 03

    Verteilung und Trassen

    Schaltschrank aus eigener Fertigung, Kabeltrassen, Fundamente.

  4. 04

    Montage und Inbetriebnahme

    Ladepunkte, Lastmanagement, Autorisierung und Abrechnung, Einweisung. Die Fertigstellungsmeldung beim Netzbetreiber gibt ein in Österreich befugter Elektrotechniker ab; wie das geregelt ist, legen wir vor dem Angebot fest.

  5. 05

    Betrieb

    Monitoring, Auswertung der Ladevorgänge, Erweiterung um weitere Ladepunkte.

Wir prüfen, wie viele Ladepunkte Ihr Anschluss verkraftet

Senden Sie uns Lastgang oder Stromrechnung und die Zahl der Fahrzeuge. Sie erfahren, wie viele Ladepunkte ohne neue Lastspitze möglich sind und was nötig ist, wenn Sie mehr brauchen.

Die Nummer nutzen wir für den Rückruf und speichern sie gemäß unseren Datenschutzhinweisen zur Anfrage. Wie wir Daten verarbeiten

Warum mit uns

Lastmanagement von Anfang an

Die Ladepunkte teilen sich die freie Leistung. Eine einzige Ladespitze hebt den Monatswert, aus dem Ihr Leistungspreis berechnet wird. Das Lastmanagement verhindert sie.

Laden mit eigenem Strom

PV-Anlage, Speicher und Ladepunkte sind eine Lieferung und werden von EnergoMind gemeinsam gesteuert.

Anschluss bis zur Mittelspannung

Reicht der Anschluss für einen größeren Ladepark nicht, planen wir die Verstärkung bis zur Trafostation auf Netzebene 6.

Offen über Herkunft und Ausführung

Unsere Referenzen stammen aus der Slowakei. Wer in Österreich die Fertigstellungsmeldung abgibt, sagen wir Ihnen vor dem Angebot.

Ein Auftrag, fünf Leistungen

Selten geht es nur um eine Sache. Wer eine PV-Anlage plant, braucht oft auch Speicher, einen Anschluss in Mittelspannung oder E-Ladestationen. Wir planen das zusammen.

Häufige Fragen

1Wie viele Ladepunkte verkraftet unser Anschluss?

Entscheidend sind die vereinbarte Leistung und das, was im Betrieb gleichzeitig Strom bezieht. Aus dem 15-Minuten-Lastgang sehen wir, wie viel Leistung wann frei ist. Das Lastmanagement verteilt sie auf die Ladepunkte.

2Erhöhen Ladepunkte unseren Leistungspreis?

Ohne Lastmanagement können sie das. Mit Leistungsmessung richtet sich der Leistungspreis nach dem Mittelwert der höchsten Viertelstunde jedes Monats, bei Netz Niederösterreich auf Netzebene 6 heuer 74,28 €/kW und Jahr. Das Lastmanagement hält die Ladeleistung unter Ihrer Spitze.

3Muss der Netzanschluss erhöht werden?

Oft nicht, wenn Lastmanagement und Speicher die Spitzen abfangen. Eine Erhöhung kostet Netzbereitstellungsentgelt, bei Netz Niederösterreich auf Netzebene 6 132,27 €/kW exkl. USt. Wir rechnen beide Varianten.

4AC oder DC?

AC-Ladepunkte mit 11 oder 22 kW für Fahrzeuge, die stundenlang parken, also Mitarbeitende, Besucher und Dienstwagen über Nacht. DC-Schnellladen für Flotten, die in kurzer Zeit laden müssen. Viele Betriebe brauchen beides.

5Lässt sich Laden mit PV-Anlage und Speicher kombinieren?

Ja. Das Lastmanagement lädt bevorzugt mit PV-Überschüssen, mit Speicher auch abends. Das lohnt sich, weil die OeMAG für eingespeisten PV-Strom den Marktpreis zahlt, von Juli bis September 2026 zwischen 6,146 und 10,168 ct/kWh.

6Lohnt sich Laden zur Mittagszeit?

Auf Netzebene 7 gelten seit 2026 von April bis September zwischen 10 und 16 Uhr niedrigere Arbeitspreise, unter den Bedingungen der Verordnung. Zur selben Zeit liefert die PV-Anlage am meisten. Das Lastmanagement kann Ladevorgänge in dieses Fenster legen.

7Wer nimmt die Ladeinfrastruktur in Betrieb?

Die Fertigstellungsmeldung beim Netzbetreiber gibt ein in Österreich befugter Elektrotechniker ab. Planung, Verteilung, Lastmanagement und Ladepunkte liefern wir. Wie die Ausführung in Ihrem Projekt geregelt ist, legen wir vor dem Angebot schriftlich fest.

8Welche Marken liefern Sie?

Für DC-Schnellladen Circontrol Raption. Für AC-Ladepunkte wählen wir die Marke nach Projekt und nach den Anforderungen an Lastmanagement und Abrechnung.

Unverbindliche Anfrage

Nennen Sie die Zahl der Fahrzeuge oder Ladepunkte, Ihren Standort und ob Sie eine PV-Anlage haben. Wir melden uns spätestens am nächsten Werktag.

Betriebe und Gemeinden: vertrieb@energovision.at
Telefon: +421 908 366 332
Termin für ein Online-Gespräch buchen (öffnet in neuem Fenster)

Ihre Angaben

* Pflichtfelder

Wie sollen wir antworten?

Pflicht ist nur der gewählte Kontakt. Das andere Feld können Sie leer lassen.

Wir melden uns spätestens am nächsten Werktag. 35 eigene Fachleute, 34 MWp installiert, Referenzen bisher aus der Slowakei.
